협의과정 갈등에 ‘사업 지지부진’
내달 용역 착수해 대폭보강 속도
이면도로·지역특색 반영 등 핵심
난립한 빌라·열악한 도로는 암초
내달 용역 착수해 대폭보강 속도
이면도로·지역특색 반영 등 핵심
난립한 빌라·열악한 도로는 암초

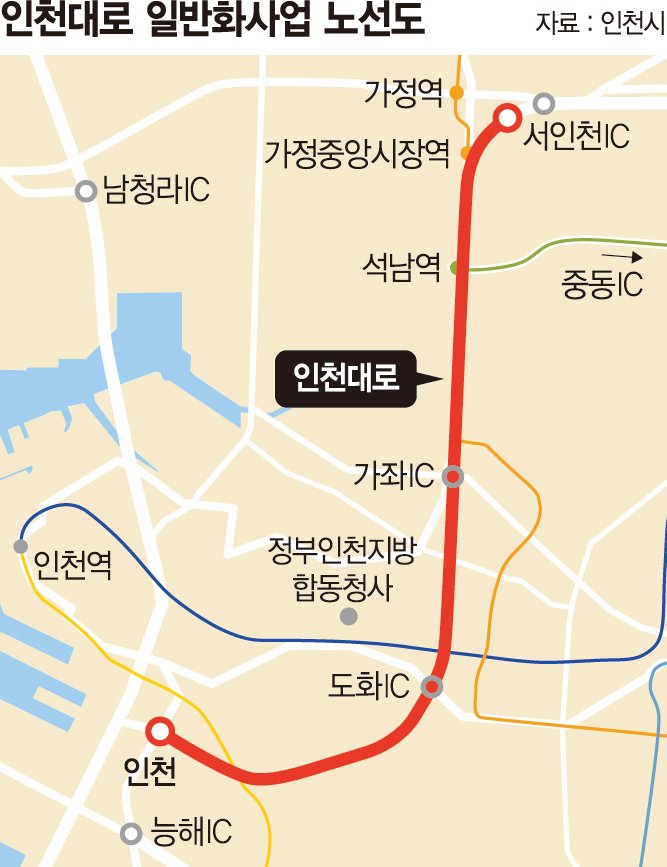

15일 인천시에 따르면 인천대로 일반화 사업은 옛 경인고속도로 중 인천 영역인 미추홀구 용현동에서 서인천나들목까지 10.45㎞에 옹벽·방음벽을 철거하고 중앙부에 공원·녹지 및 여가 공간을 조성해 인근 지역의 정주여건 개선 및 원도심의 재생과 발전을 도모하는 사업이다.
시는 이 사업과 관련 지난 2020년 12월 11개 지구단위계획을 고시했다. 이는 인천대로 주변 직접 영향권(50m) 이내 122만㎡로 축구장(7140㎡) 170여개에 달하는 규모다.
일반적으로 사업 진행 시 용역을 미리 발주해 진행하고 용역결과가 나오면 이를 토대로 곧바로 설계와 사업을 진행한다. 인천대로 일반화 사업은 갈등을 봉합하고 주민 의견 수렴 과정이 길어지면서 용역은 용역대로 진행되고(2017~2018년), 사업은 사업대로 뒤늦게 진행됐다(2023년). 용역 당시 상황과 현실이 부합하지 않는 부분이 늘어나게 됐다.
대규모 시설이 들어와야 지역 활성화가 수월하게 진행되지만 마땅한 공간이 없을뿐더러 매력적인 요소도 없어 대규모 시설 유치가 어려웠다. 이면도로가 없고 주차 진입이 전면 진입만 가능해 도로 접전지점에 상가 형성이 사실상 불가능했다. 여기에 최악의 건설 경기도 한몫했다.
상황이 이렇다 보니 지구단위계획이 필요하지 않은 소규모 빌라와 다세대 주택이 속속 들어서며 빌라 난립 현상까지 빚어졌다. 게다가 도로 상황이 좋아지기는커녕 더 열악해졌다.
시는 5년에 한번 실시하는 지구단위계획 정비를 통해 미흡한 부분을 개선하고 지역 활성화를 촉진하는 방안을 모색하게 됐다.
이번 용역의 핵심은 기존 지구단위계획에서 문제점으로 지적됐던 자동차의 진출입이 가능한 이면도로 설치, 전체적으로 특색 있는 지역으로 보이기 위한 경관계획 수립, 사업 과정에서 발생하는 여유 토지를 활용한 문화·체육시설 및 주민 편의시설 건립 등이다.
또 인천대로가 왕복 4차로로 건설되고 최고 속력이 시속 50㎞로 제한되지만 일부 구간에 방음벽을 철거할 경우 야간에 소음이 심해 이에 대한 대책도 검토 대상이다. 시는 이를 통해 대규모 시설이나 아파트 단지가 들어설 수 있도록 해 신규 자본 투자와 인구 유입을 촉진한다는 계획이다.
시는 사업 1단계 구간이 지난해 5월 착공을 했고 2단계 구간도 공사 발주 단계에 있어서 용역이 완공돼 사업에 반영되더라도 사업이 지연되지 않을 것으로 내다보고 있다. 2단계 구간은 턴키로 사업을 발주, 설계와 시공을 함께 하도록 해 사업 속도를 높이기로 했다.
시는 용역을 2년 후인 2026년 5월까지 완료하고 용역결과를 사업에 반영해 전체 사업을 오는 2027년 완료할 예정이다. 도로 중앙에 들어서는 공원 조성까지 포함하면 2029년 완공을 목표로 하고 있다.
그러나 기존의 좁은 도로를 확장하는 경우 어려움이 없지만 도로 계획이 없던 주택가에 이면 도로의 건설을 추진하는 경우 주민 반발이 클 것으로 보여 사업 추진이 쉽지만은 않을 전망이다.
시 관계자는 "용역 업체가 선정되면 업체 기술사가 사업을 검토하고 기존 지구단위계획에서 미흡한 사항을 개선하는 구체적인 방안을 수립할 것"이라고 말했다.
